2020年1月15日盐边县综合行政执法局工作笔记

发布时间:2020-01-15 来源:县综合行政执法局 选择阅读字号:[ ] 阅读次数:

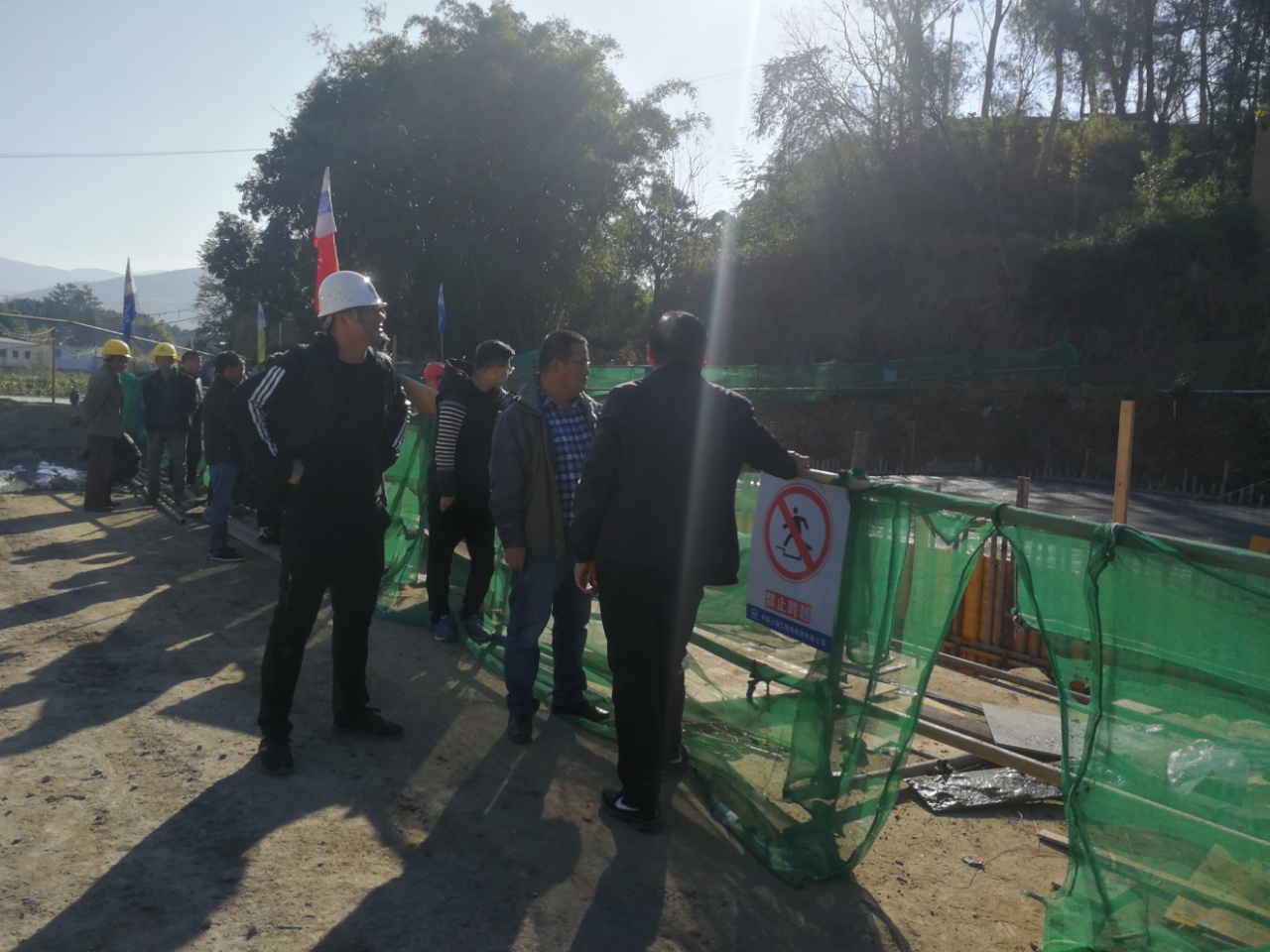

一、督查益民污水处理厂及配套管网、新民污水处理项目、鲊石村3—7社污水处理项目推进进度。






二、协调益民污水处理厂厂站、新九污水处理站用电问题。




三、益民污水处理厂及配套管网项目:厂站:网格絮凝池隔墙模板安装加固,材料清理;提升泵站屋面梁浇筑完成;生化池模板及钢管清理,内防腐涂刷完成15%;强配电间电缆沟模板安装完成;网格絮凝池基础回填。

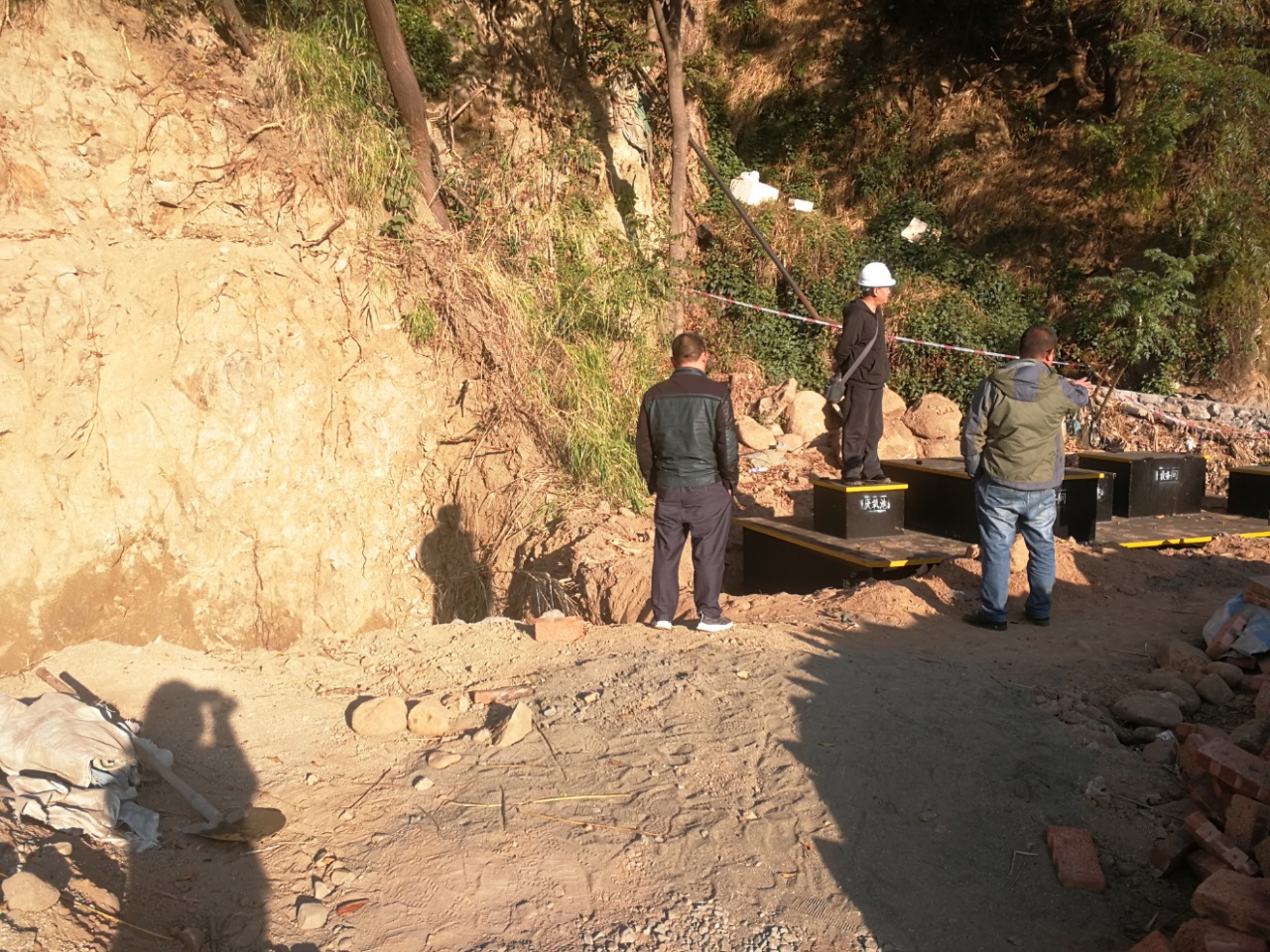

管网:重力管道焊接50m,重力管道铺设完成50m,工作井模板安装及钢筋绑扎,包管模板安装,顶管接收井施工(其中益民重力管道焊接50m,重力管道铺设完成50m)。


四、永兴污水处理厂及配套管网项目:厂站:1.围墙贴砖;2.接触池内墙贴砖。管网:1.施工打围完成35m;2.路面拆除完成35m;3.开挖管沟完成35m;4.铺设砂石垫层完成35m;5.管道敷设完成35m;6.管道包封完成35m;7.沟槽回填夯实完成35m;8.路面砼硬化完成35m。

五、益民乡新民村污水处理站:学校段管沟路面混凝土浇筑。

六、鲊石村3—7社污水处理项目:完成3社、4社检查井垫层20个,3社、4社2号调节池机制砖砌墙完成50%。
